01 de diciembre de 2010. Arturo León propietario de Almacenes “Mi Almacén” Ltda., reinicia actividades correspondientes al presente mes. Para tal efecto, se cuenta con la siguiente información:
- Pérdidas Acumuladas $ 28.550,00
- Efectivo depositado en Caja de Ahorro del Banco Unión S.A. por $ 15.000,00
- Préstamo pagadero en 3 años, al 9% anual, con amortizaciones mensuales, otorgado por el Banco Crédito $ 25.000,00
- Efectivo depositado en Cuenta Corriente N° 123-45 del Banco La Paz $ 34.750,00
- Letra de Cambio No 222 girada a favor de Casa Calo y Crespo por $ 18.550,00
- Letra de Cambio No 111 girada por Betty Gordillo por $ 22.650,00
- Depósito de la empresa en Importadora “Ira” a cuenta de futuras compras por $ 12.000,00
- Muebles valuados en $ 47.400,00.
- Gastos desembolsados por obtención de personería jurídica $ 5.125,00.
- Equipos de Computación valuados en $ 30.075,00
- Alquileres cobrados por la empresa hasta el 30 de septiembre de 2011 $ 10.000,00
- Sueldos pendientes de pago a favor de Armando Paredes por $ 5.000,00
- Cinco Acciones del “Banco Sol” S.A. cada una con un valor nominal de $ 1.000,00
03 de diciembre.- Esteban Toro deposita en la empresa $ 7.500,00 en cheque girado contra el Banco Ganadero, a cuenta de futuras compras.

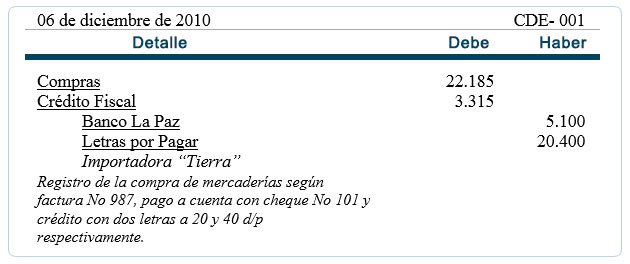

06 de diciembre.- Se compran mercaderías por $ 25.500,00 según factura No. 987 de Importadora “Tierra” Ltda., cancelándose el 20% con cheque No 101 del Banco La Paz y por el saldo se suscriben 2 letras de cambio a 20 y 40 días plazo respectivamente.

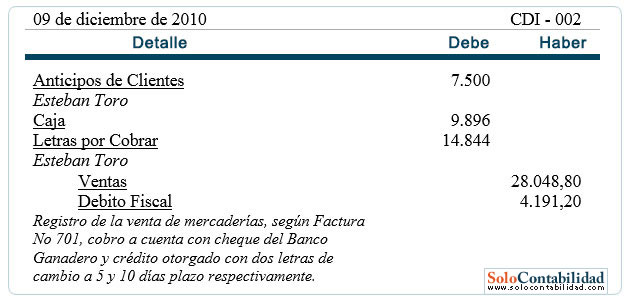

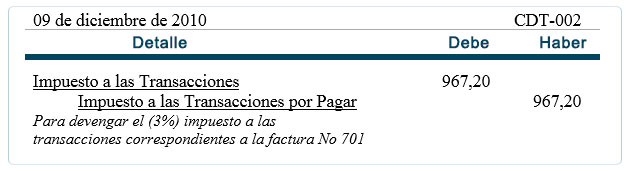

09 de diciembre.- Se venden mercaderías por $ 32.240,00 según factura No 701 emitida en favor de Esteban Toro, al efectuarse el cobro se deduce el anticipo de fecha 3 de diciembre y el saldo es coberturado: 40% en efectivo y lo restante con dos letras de cambio a 5 y 10 días plazo respectivamente.

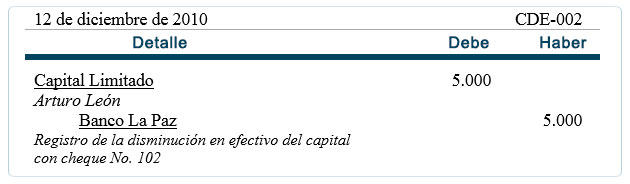

12 de diciembre.- Arturo León disminuye sus aportes de capital en $ 5.000,00 mediante cheque No 102 del Banco La Paz.

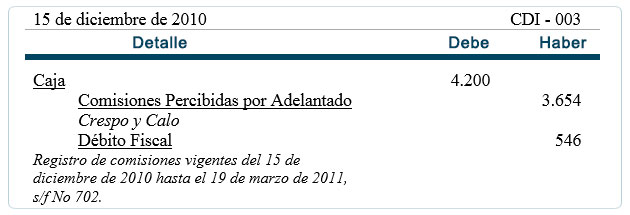

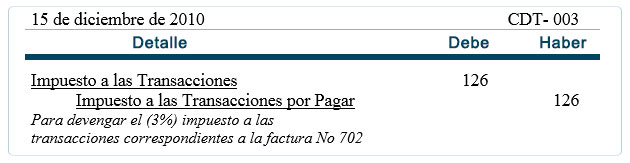

15 de diciembre.- La empresa recibe $ 4.200,00 por concepto de comisiones vigentes hasta el 19 de marzo de 2011, razón por la cual emite Factura No 702 a favor de Calo y Calvo.
18 de diciembre.- Mediante cheque No 103 del Banco La Paz, la entidad cancela $ 3.600,00 por concepto de publicidad vigente hasta el 23 de febrero de 2011, obteniendo Factura No 456 de Radio Cultura.

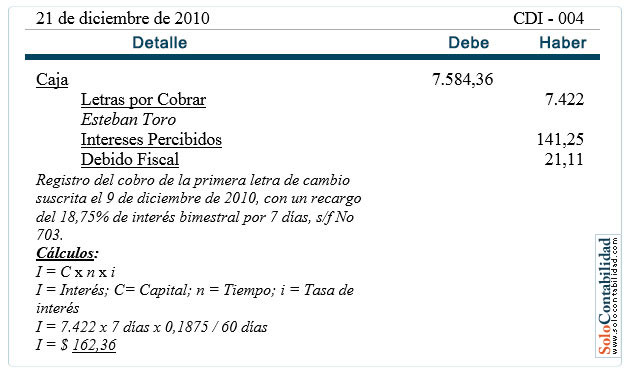

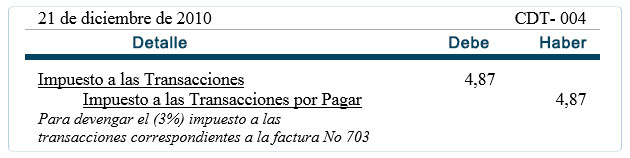

21 de diciembre.- Esteban Toro cancela su primera letra de cambio suscrita el 09 de diciembre, con recargo del 18,75% de interés bimestral, razón por la cual se emite Factura No 703.

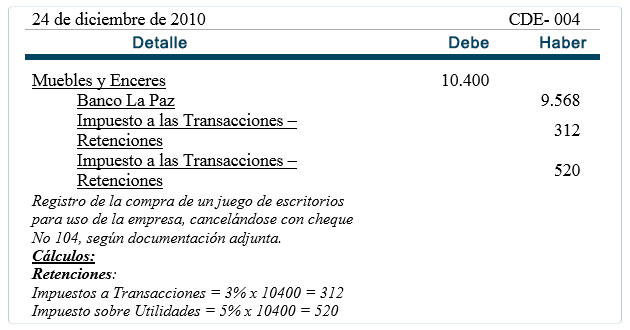

24 de diciembre.- La empresa compra para su uso un juego de Escritorios en $ 10.400,00 según contrato correspondiente, razón por la cual se efectúa retenciones y el saldo es cancelado con cheque No 104 del Banco La Paz.

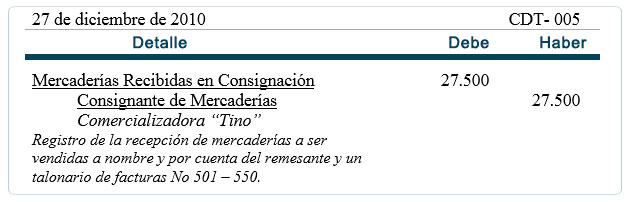

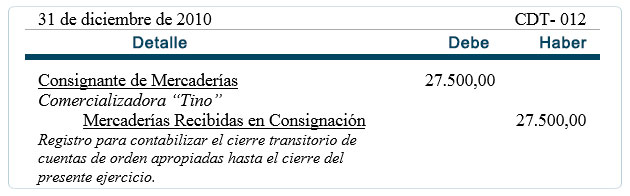

27 de diciembre.- La entidad recibe mercaderías por $ 27.500,00, y un talonario de Facturas No 501 - 550, para ser vendidas a nombre y por cuenta de Comercializadora “Tino”.
31 de diciembre.- La empresa realiza los siguientes pagos:
- $ 8.160,00 con cheque No 105 del Banco La Paz S. A., por concepto de haberes al personal.
- $ 3.120,00 en efectivo, por concepto de publicidad a Radio “Sol” según Factura No 321.
- $ 2.260,00 con cheque No 106 del Banco La Paz, por concepto de mantenimiento según Factura No 654.
- $ 3.000,00 con cheque No 107 del Banco La Paz, por concepto de seguros vigentes hasta el 31 de mayo de 2011, a Aseguradora “La Paz” S.A. según Factura No 765.
SE PIDE:

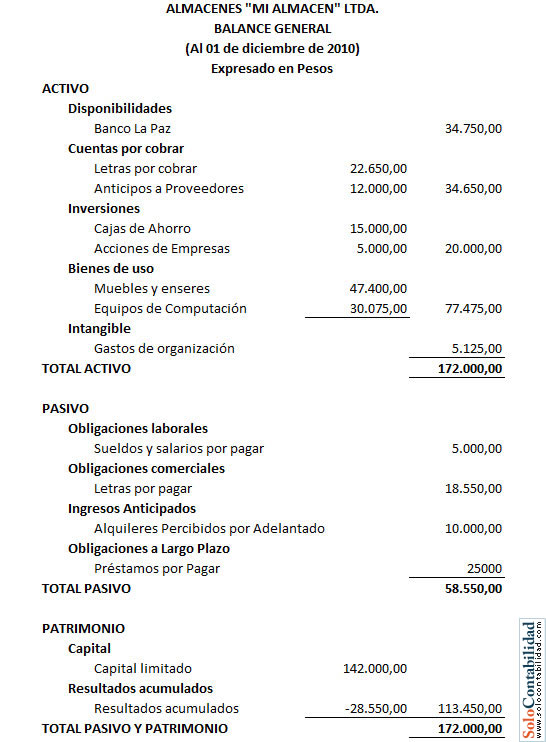

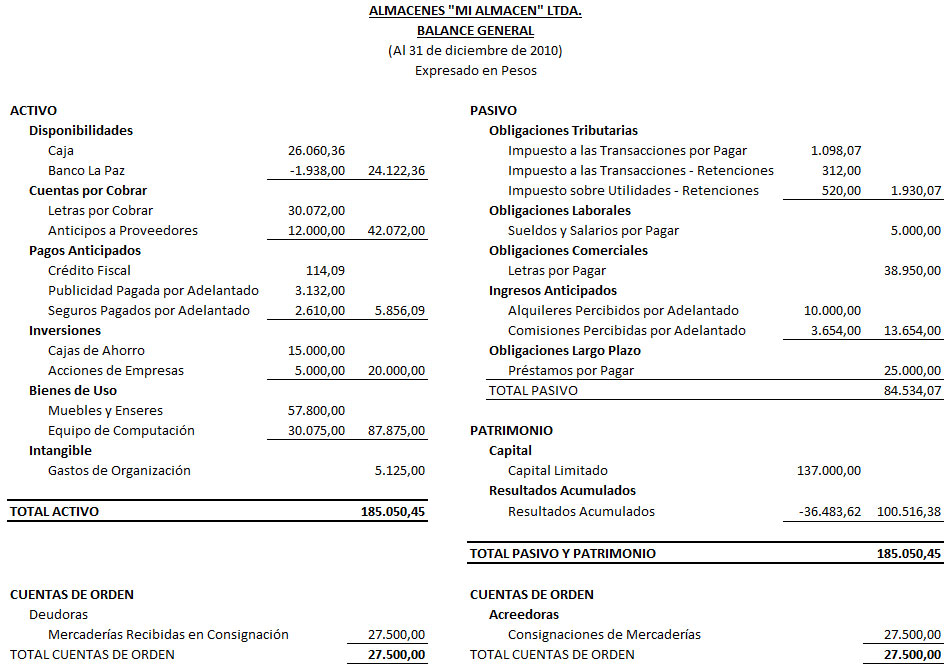

- Balance al 01 de diciembre de 2010.
- Registros de Diario (comprobantes).

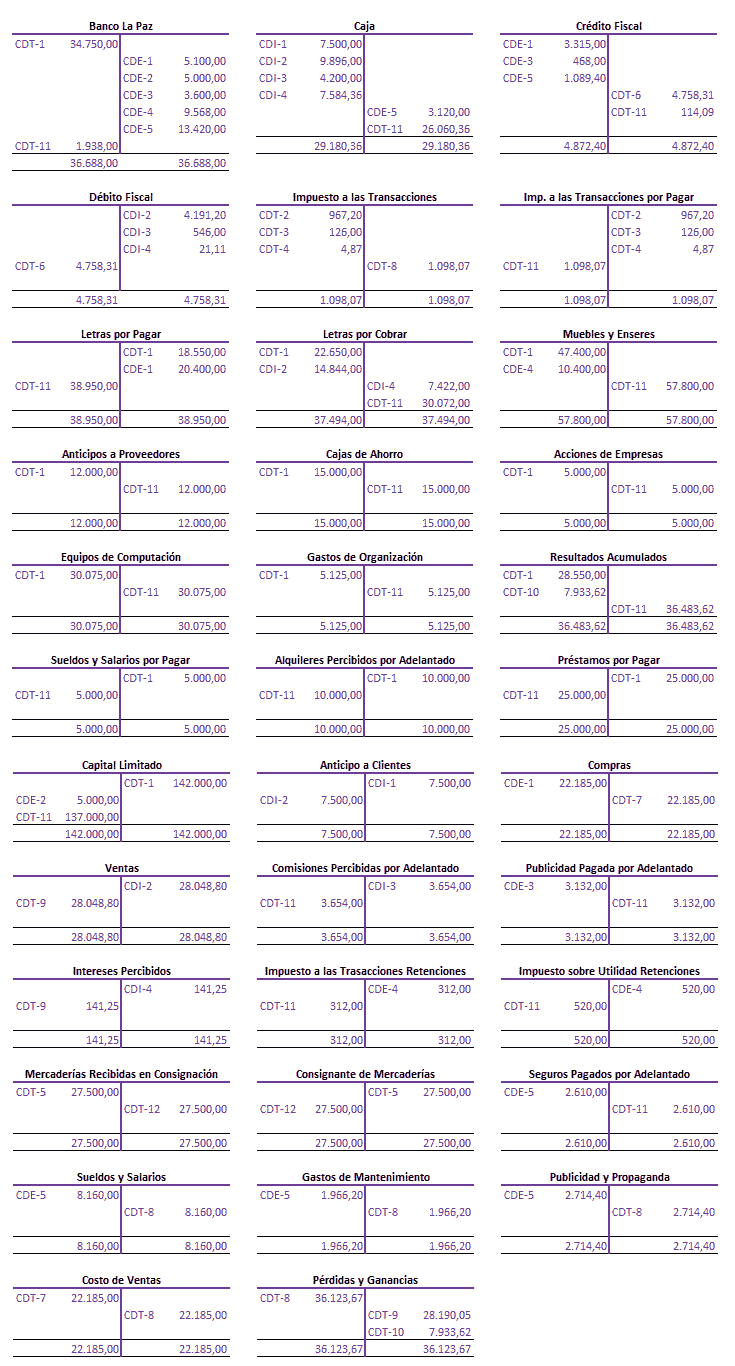

- Registros de Mayor.

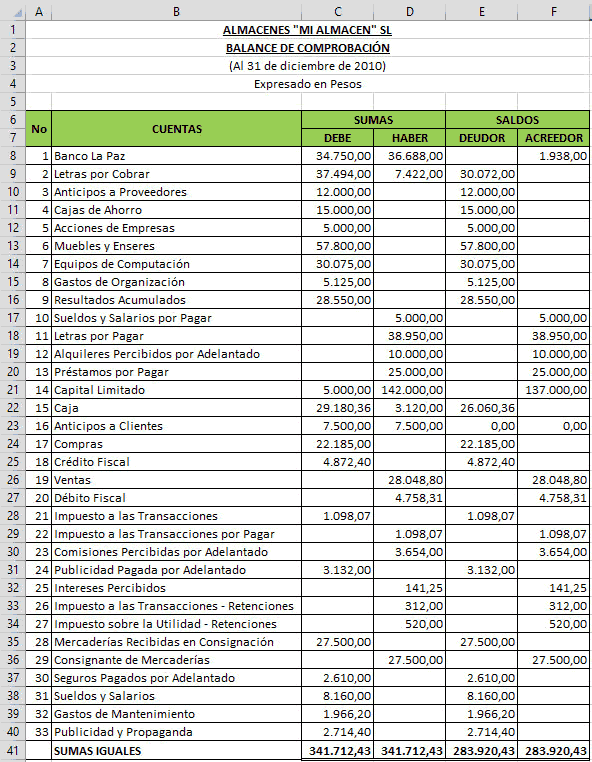

- Balance de Comprobación.

- Hoja de Trabajo.

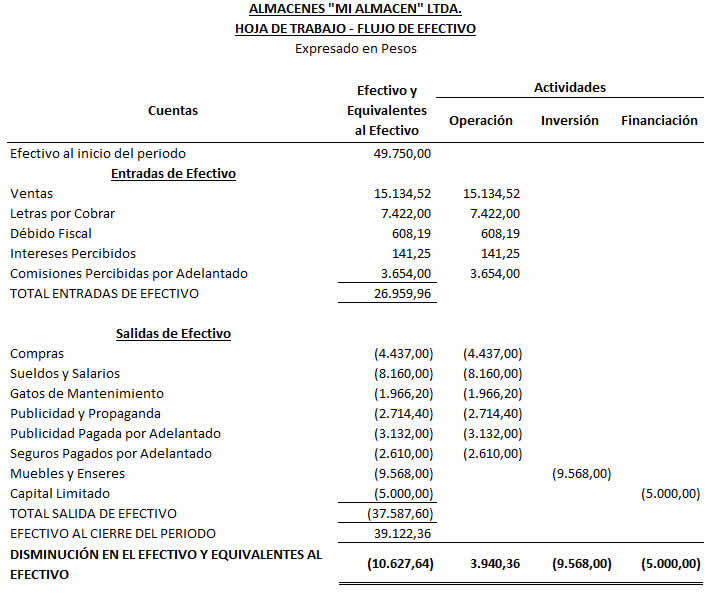

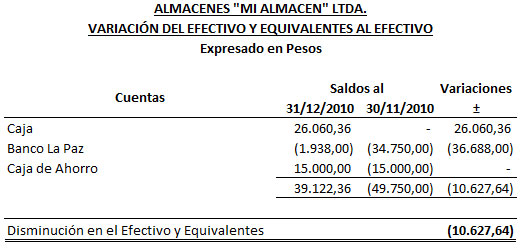

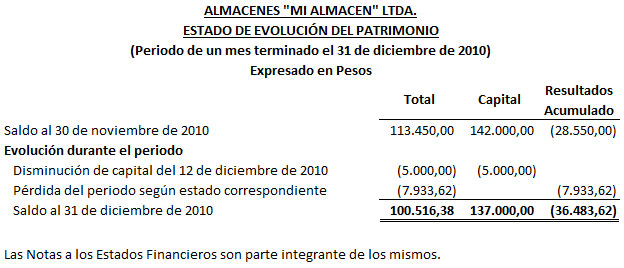

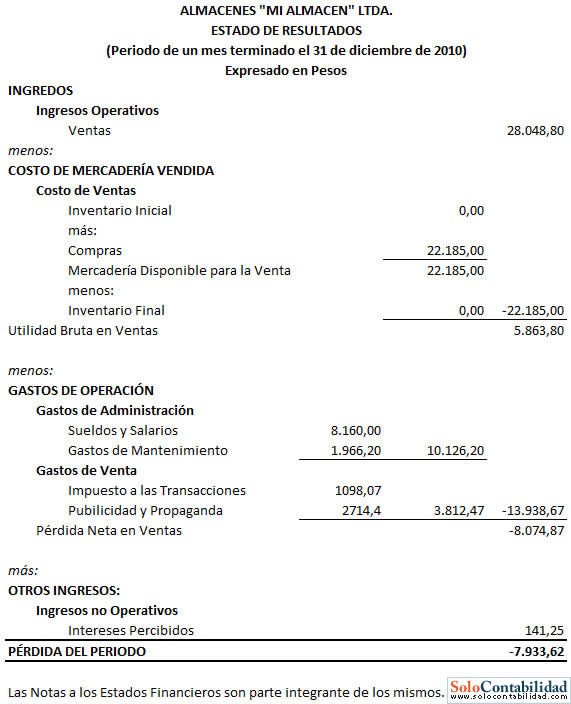

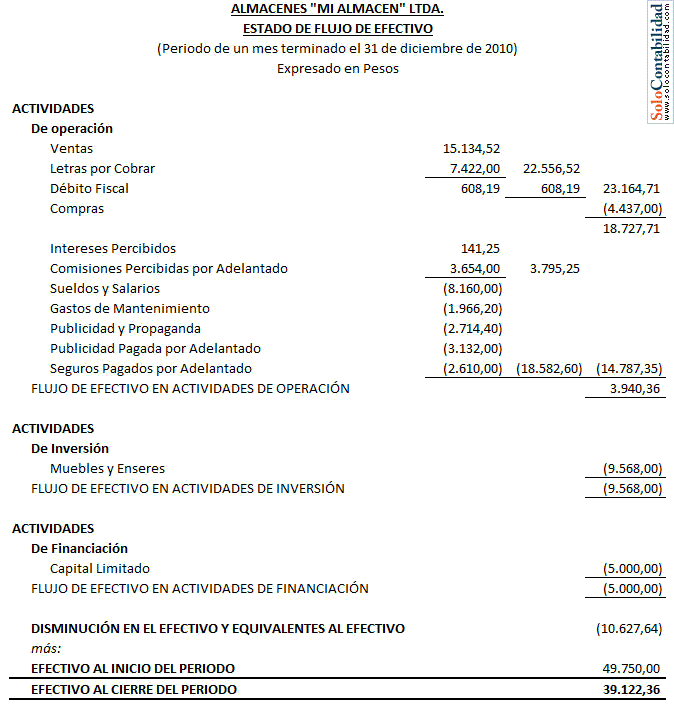

- Estados Financieros.

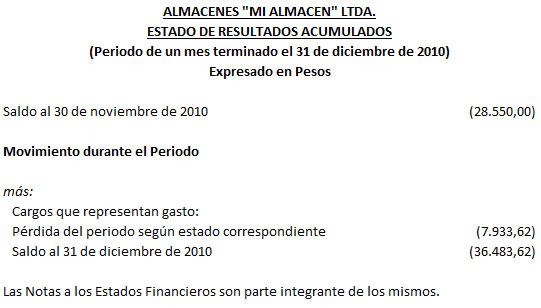

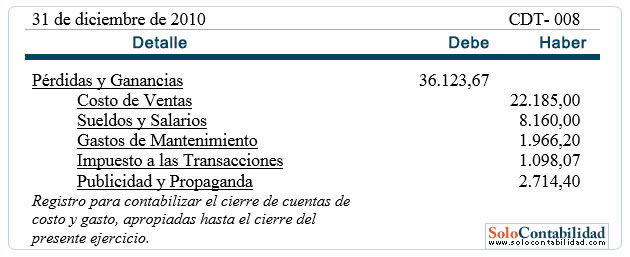

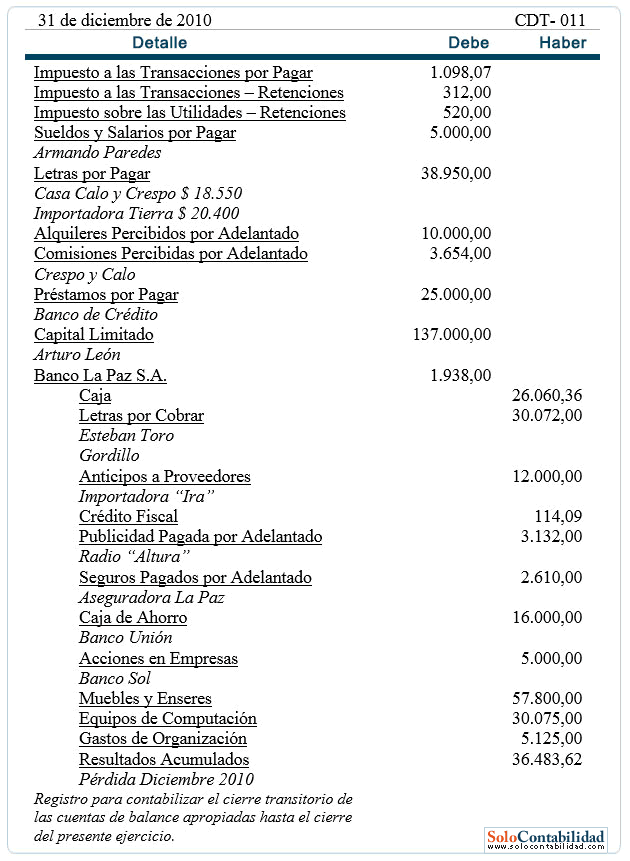

- Cierre de Registros.
- Reapertura de Registros.
Solución del Ejercicio
(Use el desglose)

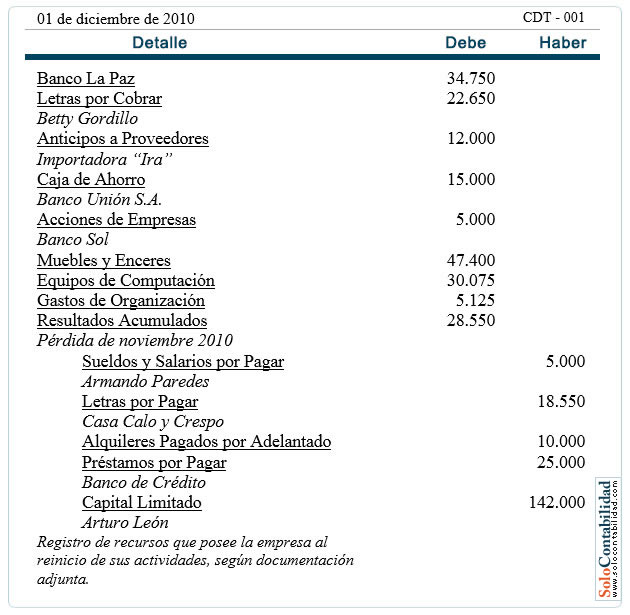

Asiento de Apertura

Asientos del Ejercicio

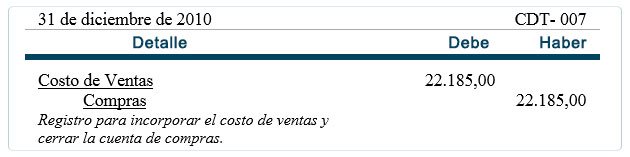

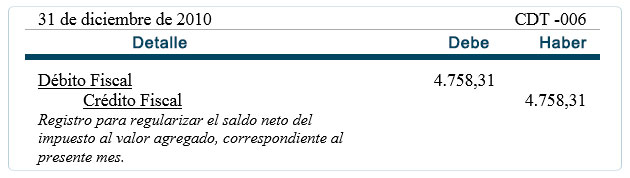

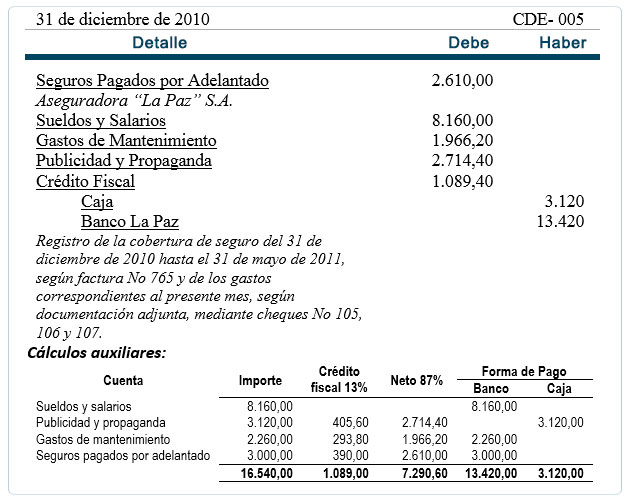

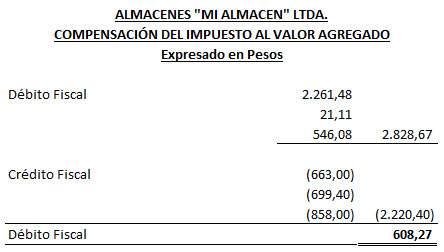

Asientos de Ajuste:

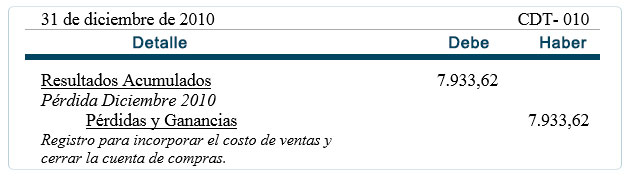

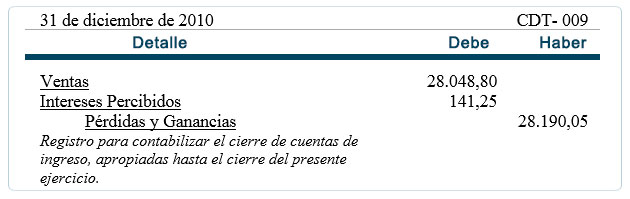

Cierre de Registros:
